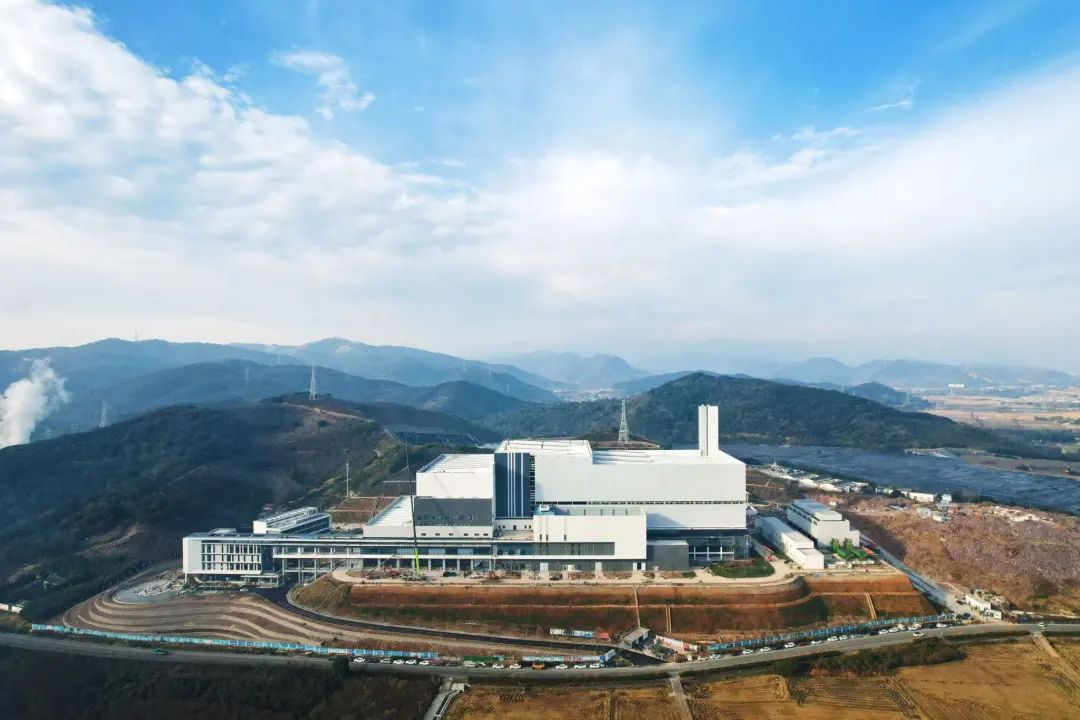

宁波洞桥垃圾焚烧发电新建项目机组并网发电
12月25日上午,随着电网调度中心下达并网指令,宁波洞桥垃圾焚烧发电新建项目汽轮发电机组成功并网,系统运行平稳,各项参数指标优良,标志着该项目又向着达标投产迈出了坚实的一步。

据了解,自11月30日市政府批准项目恢复烘煮炉调试以来,洞桥环保项目指挥部统筹协调中国联合、浙江二建、上海康恒等EPC联合体单位,精心组织、周密部署,于12月15日提前一周完成两台锅炉的烘煮炉、吹管、安全阀校验、严密性试验等调试任务。12月18日至21日,国家可再生能源发电工程质监站专家组对项目进行机组整套启动试运前质量监督检查,高度认可项目质量管理和机组实体质量,表示“机组已具备整套启动试运所需条件”。

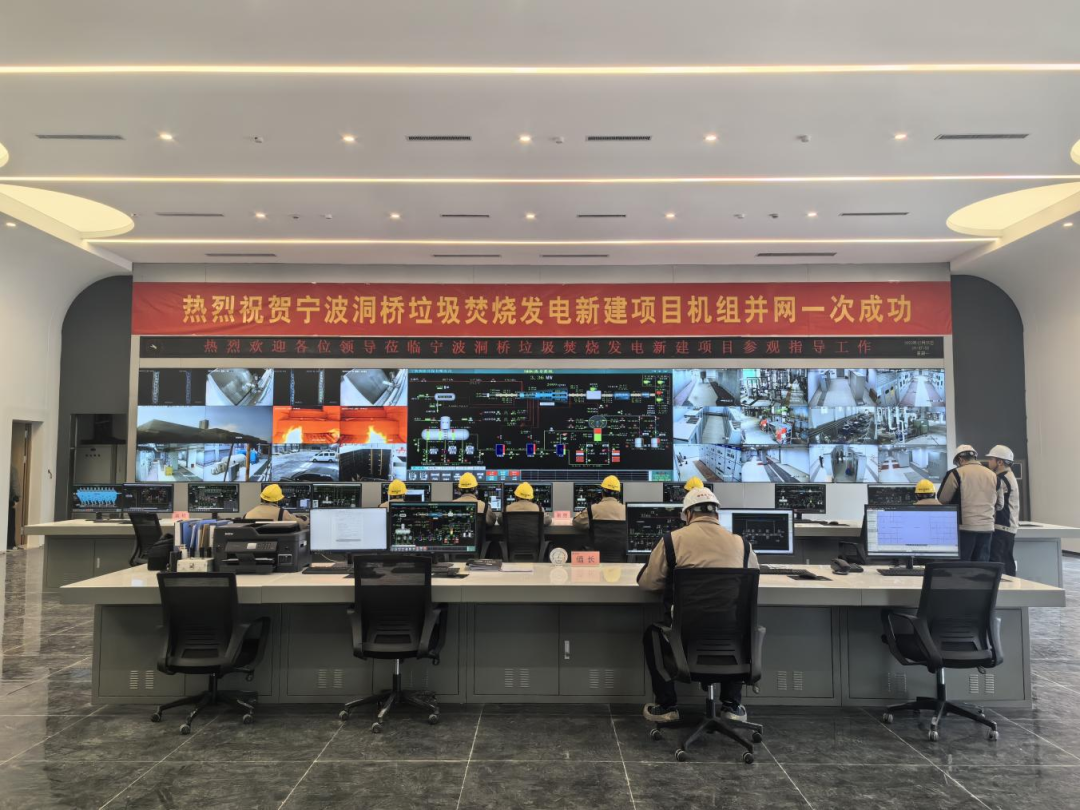

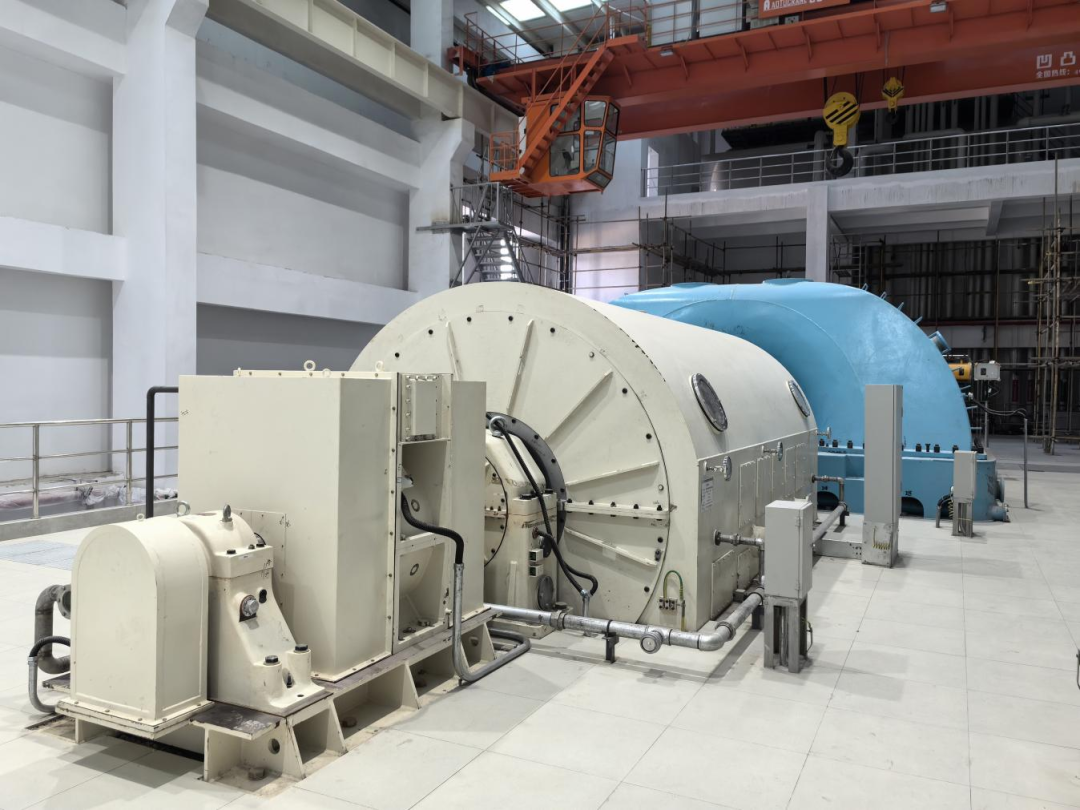

12月24日凌晨1点,项目机组进入整套启动试运,15点28分汽轮机开始首次冲转,17点38分定速3000rpm。25日凌晨3点30分,完成全部汽轮机超速、发电机短路特性、发电机空载特性等重要试验,各项技术参数符合调试规范要求。上午10点25分,机组并网发电……

来源:宁波城投
